Энергостроители закрыли тепловой контур главного корпуса Южно-Якутской ТЭС

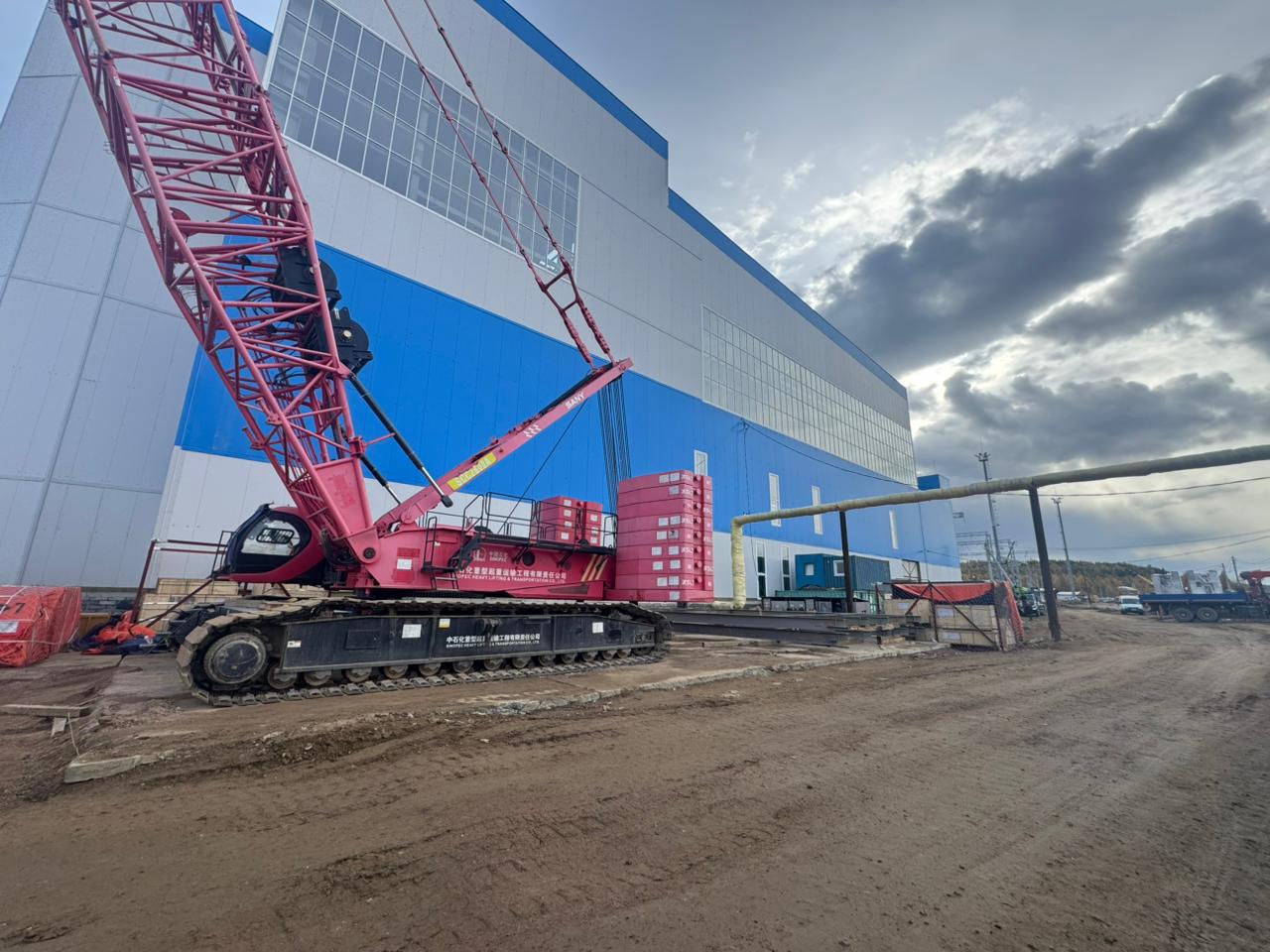

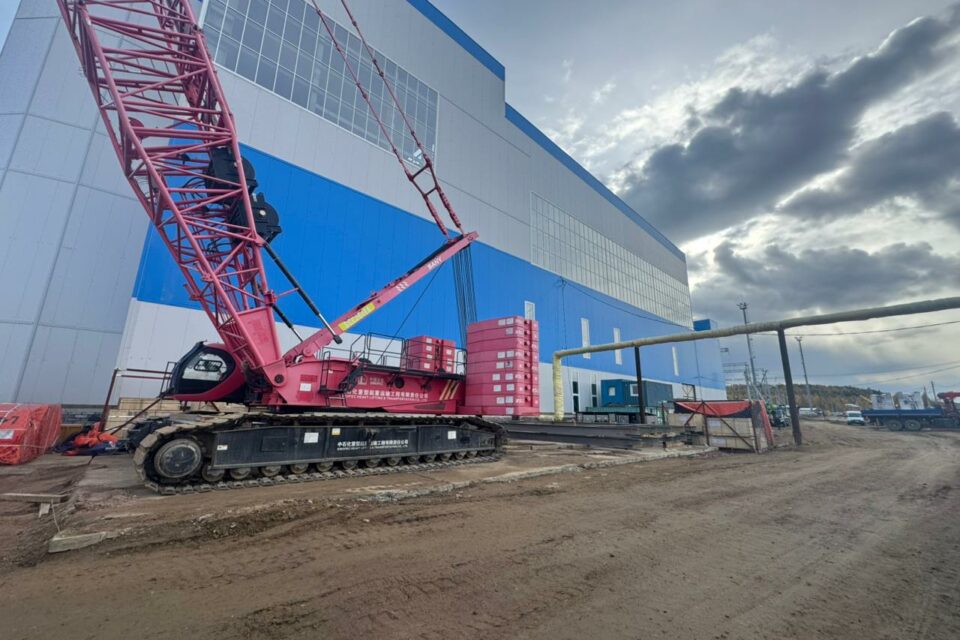

На строительстве Южно-Якутской ТЭС в поселке Чульман Нерюнгринского района республики завершено возведение главного корпуса энергообъекта: смонтированы металлоконструкции и сэндвич-панели, уложена мягкая кровля, установлены окна и витражи.
Внутри здания специалисты «ТЭК Мосэнерго» ведут работы по монтажу диверторов (переключателей направления потока уходящих газов), байпасных труб (для отвода уходящих газов перед котлами-утилизаторами), накаточных путей для перемещения конденсатора паровой турбины. Две дымовые трубы котлов-утилизаторов собраны на 70%.
Также энергостроители в полном объёме смонтировали металлоконструкции каркаса административно-бытового корпуса ТЭС и ведут кладку стен из полистиролбетона. Это композитный материал, который соединяет в себе прочность бетона и теплоизоляционные свойства пористого пластика.
Техническое водоснабжение станции будет осуществляться из десяти артезианских скважин, бурение которых ведётся пневмоударным оборудованием. Пласты состоят из песчаника, углей и ангидритов (минералов класса сульфата). На сегодняшний день самый большой прогресс достигнут по скважине № 5, там пробурено 52 из 130 метров.
На ОРУ 220 кВ смонтировано шесть ячеек и проложено 10 из 80 км кабельной продукции. Специалисты ЭнергоСК (входит в Нацпроектстрой) проложили более 54 км кабеля, что составляет более 31% общего объема этого вида работ. Энергетики продолжают монтаж кабелей освещения, силовых, контрольных, оптических кабелей, а также кабельных металлических конструкций в главном корпусе, технологических эстакадах и вахтовом поселке.
Вахтовый поселок будет оснащён современными системами электропитания и кабельными трассами, на его территории смонтировано уже более 42 км кабеля. Кроме того, активно ведётся монтаж систем освещения, контроля газоснабжения, устанавливается оборудование административно-бытового корпуса.
Группа компаний Нацпроектстрой ведёт строительство Южно-Якутской ТЭС по заказу ООО «ТЭС Чульман» (входит в «ГЭХ Инжиниринг») с февраля 2024 года. Ввод в эксплуатацию станции проектной мощностью 313 МВт запланирован на 2026–2027 годы. ТЭС будет работать на природном газе, поставляемом по газопроводу «Сила Сибири», для подключения построен газопровод-отвод длиной 8,5 км. Парогазовая теплоэлектростанция предназначена для покрытия энергодефицита в регионе и обеспечения электрификации железнодорожной инфраструктуры Восточного полигона Российских железных дорог.
